Công ty ĐHĐ vượt kế hoạch sản xuất kinh doanh 6 tháng đầu năm 2021

Thứ hai, 5/7/2021 | 14:18 GMT+7
Từ đầu năm 2021 đến nay, tình hình thủy văn trên lưu vực các hồ thủy điện Đơn Dương và Hàm Thuận khá thuận lợi, lưu lượng trung bình nước về hồ cao hơn cùng kỳ năm 2020 và trung bình nhiều năm (TBNN). Trong điều kiện thủy văn thuận lợi và các tổ máy phát điện hoạt động an toàn, ổn định, Công ty cổ phần Thủy điện Đa Nhim - Hàm Thuận - Đa Mi (ĐHĐ) đã sản xuất 1,38 tỉ kWh, đạt 125% kế hoạch 6 tháng mùa khô và 55,6% kế hoạch năm 2021.

Trong 6 tháng đầu năm 2021, lưu lượng trung bình nước về hồ Đơn Dương là 14,40 m3/s  và hồ Hàm Thuận là 22,93 m3/s cao hơn cùng kỳ năm 2020 và TBNN.

Lưu lượng nước về hồ Đơn Dương 6 tháng đầu năm 2021 cao hơn cùng kỳ và TBNN

Nhằm thực hiện tốt nhiệm vụ phát điện và cấp nước hạ du, Công ty đã chủ động phối hợp chặt chẽ với Trung tâm Điều độ hệ thống điện Quốc gia, Sở Nông nghiệp và Phát triển Nông thôn các tỉnh Ninh Thuận và Bình Thuận trong việc vận hành các các hồ chứa, đảm bảo nhu cầu cấp nước với tổng diện tích khoảng 33 nghìn héc-ta; sản lượng điện sản xuất là 1,38 tỉ kWh, đạt 125% kế hoạch 6 tháng mùa khô và doanh thu đạt 65,2% kế hoạch năm; các chỉ tiêu kinh tế kỹ thuật về vận hành như hệ số khả dụng, tỷ lệ điện tự dùng, tỷ lệ ngừng máy do sự cố, tỷ lệ ngừng máy bảo dưỡng đều đạt kế hoạch.

Mặc dù tình hình thủy văn khá thuận lợi nhưng Công ty gặp không ít khó khăn trong công tác sản xuất. Nhiều nhà máy điện mặt trời trong khu vực đưa vào vận hành gây xuất hiện tình trạng hệ thống điện thừa nguồn cục bộ từ 7h00 đến 15h00 hàng ngày nên các nhà máy thủy điện của Công ty phải giảm phát, nhà máy điện mặt trời Đa Mi giảm khoảng 3,2 triệu kWh, tương ứng 9,12% sản lượng điện thực phát.

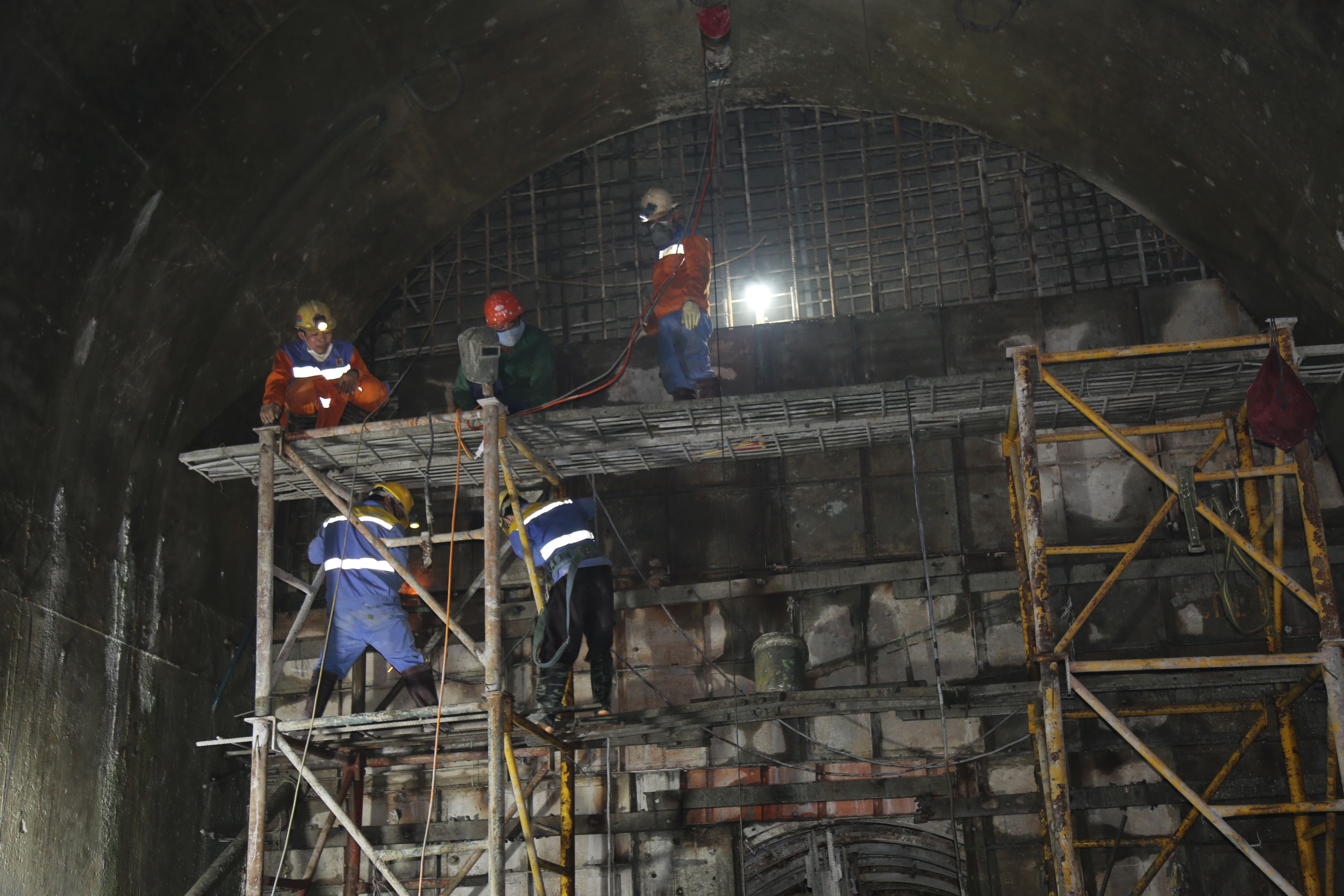

Nhà thầu CC47 đang chuẩn bi đổ khối bê tông cuối cùng tại khu vực cửa nhận nước

Về công tác đầu tư xây dựng, Dự án mở rộng nhà máy thủy điện Đa Nhim đang bước vào giai đoạn cuối cùng. Công ty chỉ đạo Tư vấn và các nhà thầu tập trung tối đa nguồn lực để hoàn thiện đường hầm dẫn nước, đảm bảo chất lượng, tiến độ, đủ điều kiện nạp nước vào ngày 26/7 và hoàn thành vận hành thử thách tổ máy với công suất thiết kế 80MW trong 72 giờ vào ngày 08/8/2021.

Nguyễn Ngọc Tuấn
